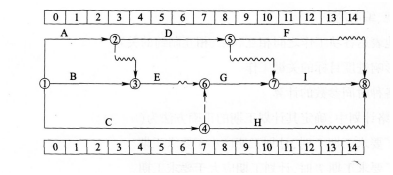

在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为()。 A.不影响总工期,只影...

作者: tihaiku 人气: - 评论: 0
问题 在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为()。
选项 A.不影响总工期,只影响其紧后工作的最早开始时间 B.对后续工作的最早开始时间及总工期均有影响 C.将使其后续工作的最早开始时间推迟2个月 D.将使总工期延长1个月
答案 BD
解析 本题考查的是网络计划实施中的检查。工作E有一个月的自由时差和1个月的总时差,E实际进度推迟2个月,将导致影响紧后工作的最早开始时间推迟1个月,总工期延长1个月。自由时差是不影响紧后工作的情况下可以利用的机动时间,总时差是不影响总工期的情况下可以利用的机动时间,如果延期超过了这两者,将对紧后工作和总工期都有影响。

相关内容:网络,计划,检查,工作,实际,进度,2个月,说法,影响,工期,只影

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0413秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
