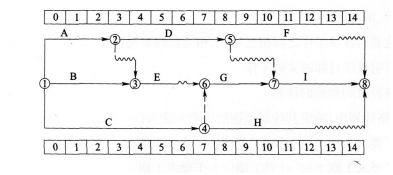

关于工作D的时间参数的说法中,正确的为()。 A.最迟开始时间为第3个月 B.总时差为1个月 C.自由时差为0个月 D.最迟完成时间为第8个月

作者: tihaiku 人气: - 评论: 0
问题 关于工作D的时间参数的说法中,正确的为()。
选项 A.最迟开始时间为第3个月 B.总时差为1个月 C.自由时差为0个月 D.最迟完成时间为第8个月
答案 BC
解析 本题考查的是时标网络计划中时间参数的计算。自由时差对于工作D而言就是 它的波形线的长度,它没有波形线,那就是没有自由时差。工作D的总时差=紧后工作总时 差的最小值=Min{1,2}=1。
