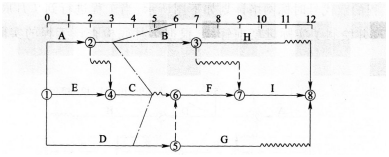

问题 某工程项目的双代号时标网络计划如下图所示,项目进行到第6周周末时,检查了实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有()。
选项 A.工作B将使工期拖延3周 B.工作C将使工期拖延1周 C.工作D将使工期拖延2周 D.工作C不影响工期和紧后工作 E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
答案 CDE
解析 选项A中:工作B拖后了3周,因为它没有自由时差,所以它使其紧后工作的最早开始时间推迟3周,但因为工作B有1周总时差所以并没有使工期拖延3周,而是拖延2周。故选项A错误。选项B中:工作C只是拖延了1周,又因为有1周的自由时差,所以C工作不影响其紧后工作的最早开始时间,更不影响总工期。故选项B错误。选项C中:工作D为关键工作,它拖后了2周,将使总工期拖延2周。故选项C正确。选项D和选项E的说法正确。
