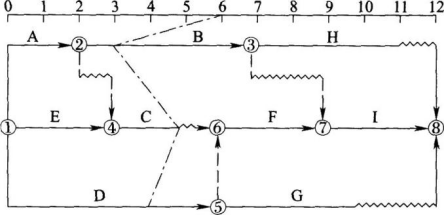

某工程项目的双代号时标网络计划如下图所示,项目进行到第6周末时,检查实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有(  )。 A...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目的双代号时标网络计划如下图所示,项目进行到第6周末时,检查实际进度并绘制出实际进度前锋线。关于工作进度对工期影响的说法,正确的有(  )。
选项 A.工作B将使工期拖延3周 B.工作C将使工期拖延1周 C.工作D将使工期拖延2周 D.工作C不影响工期和紧后工作 E.工作B将使工期拖延2周、紧后工作最早开始时间推迟3周
答案 CDE
解析 此题考查前锋线比较法相关内容。前锋线可以直观反映出检查日期有关工作实际进度与计划进度之间的关系。本题中,工作B实际进度拖延3周,由于工作B没有自由时差,因此会使紧后工作最早开始时间推迟3周;但因为工作B有1周的总时差,所以并没有使工期拖延3周,而是拖延2周。工作c的实际进度拖延1周,由于工作C有1周自由时差,因此不影响其紧后工作的最早开始时间,更不影响总工期。工作D实际进度拖延2周,由于工作D为关键工作,故将使总工期拖延2周。
