某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检...

作者: tihaiku 人气: - 评论: 0

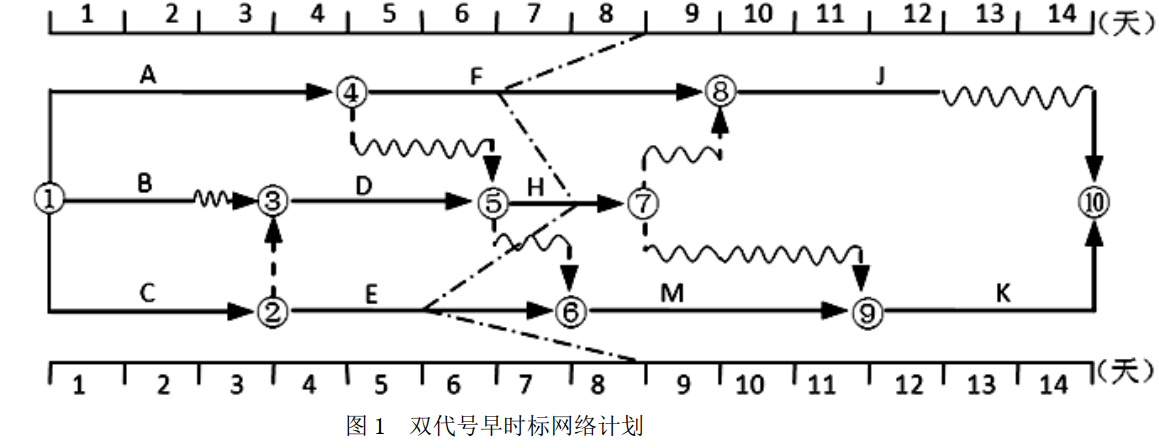

问题 某工程项目的进度计划如图1双代号早时标网络计划所示(时间单位:周)、假定各项工作均匀速进行施工,在该工程项目进行到第8周末时对其实际进度进了检查,并根据检查结果绘制了该工程项目的实际进度前锋线,如图中点划线所示。 第8周末检查该工程项目实际进度的结果表明()。
选项 A.工作 F 将使该项目的总工期和工作上 J 的最早开始时间推迟 2 周 B.工作 H 未对工期造成影响 C.工作 H 将使其紧后工作的最早开始时间推迟 1 周 D.工作 E 将使该项目的总工期和其紧后工作的最早开始时间推迟 3 周
答案 BD
解析 A 项,工作 F 在第 8 周实际进度检查时拖后 2 周,故使其紧后工作工总 J 的最早开始时间推迟 2 周,但其总时差为 2 周,对总工期无影响。 BC 两项,工作 H 检查时拖后 1周,其总时差为 3 周,不影响总工期。 D 项,工作 E 为关键工作,检查时拖后 3 周,使该 项目的总工期和其紧后工作的最早开始时间推迟 3 周。

相关内容:工程,目的,进度,计划,如图,代号,早时,网络,时间,单位,假定,工作,施工,工程项目,实际,检查,根据
