某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各个施...

作者: tihaiku 人气: - 评论: 0

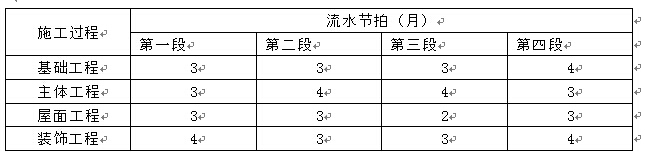

问题 某工程项目分解为基础工程、主体工程、屋面工程、装饰工程四个施工过程,划分为四个施工段组织流水作业,每一施工过程由一个专业工作队负责施工。各施工过程在各个施工段上的流水节拍如下表所示 该工程项目各相邻施工过程之间的流水步距分别为( )个月。
选项 A.3、6、3 B.3、5、4 C.4、5、3 D.4、6、5
答案 A
解析 基础工程:3,6,9,13 主体工程 3,7,11,14 3 3 2 2 -14最大值3 主体工程 3,7,11,14 屋面工程 3, 6, 8,11 3 4 56 -11 最大值6 屋面工程 3, 6, 8,11 装饰工程 4, 7,10,14 3 2 1 1 -14 最大值3
