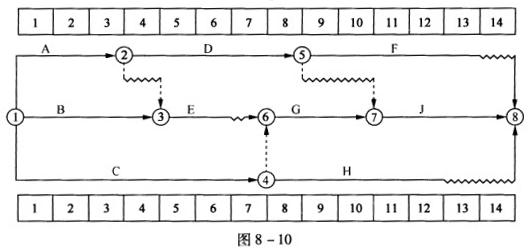

共用题干某双代号时标网络计划如图8-10所示。根据题意,回答下列问题:在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下...

作者: rantiku 人气: - 评论: 0
问题 共用题干某双代号时标网络计划如图8-10所示。 根据题意,回答下列问题:
选项 在该网络计划的执行过程中,检查发现工作E的实际进度比原计划推迟了2个月,则下列关于工作E对该网络计划影响的说法中,正确的为()。 A:不影响总工期,只影响其紧后工作的最早开始时间 B:对后续工作的最早开始时间及总工期均有影响 C:将使其后续工作的最早开始时间推迟2个月 D:将使总工期延长1个月
答案 BD
解析 时标网络计划关键线路的确定,应自终点节点逆箭线方向朝起点节点逐次进行判定,终点到起点不出现波形线的线路即为关键线路。对于本题就是①—④—⑥—⑦—⑧。 自由时差对于D工作而言就是其波形线的长度,从图中可以看出,工作D没有波形线,即没有自由时差,自由时差为0。相应的D工作的总时差=紧后工作总时差的最小值=min{1,2}=1。 由总时差=最迟完成时间-最早完成时间,可以推出:最迟完成时间=最早完成时间+总时差。工作B的最早开始时间为第—个月月初,最早完成时间为第四个月月末,因为B工作有—个月的总时差,所以工作B的最迟完成时间为第五个月月末。 自由时差是不影响紧后工作的情况下可以利用的机动时间,总时差是不影响总工期的情况下可以利用的机动时间,如果延期超过了这两者,对紧后工作和总工期都有影响。E工作有—个月的自由时差和—个月的总时差,其实际进度推迟2个月,将导致紧后工作的最早开始时间推迟1个月,总工期延长1个月。
