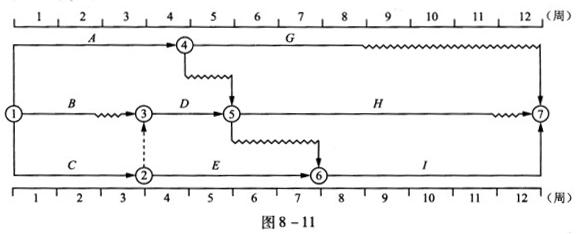

共用题干桌工程双代号时标网络计划如图8-11所示。根据题意,回答下列问题:工作A的总时差和自由时差()周。A:均为0B:分别为1和0C:分别...

作者: rantiku 人气: - 评论: 0
问题 共用题干桌工程双代号时标网络计划如图8-11所示。 根据题意,回答下列问题:
选项 工作A的总时差和自由时差()周。 A:均为0 B:分别为1和0 C:分别为2和0 D:均为4
答案 B
解析 双代号时标网络计划中,以终点节点(j=n)为箭头节点的工作的总时差应按网络计划的计划工期计算确定,不以终点节点为箭头节点的工作的总时差等于其紧后工作总时差的最小值与本工作的自由时差之和。工作A有3项紧后工作G、H、I,应首先计算它们的总时差,分别为4、1、0。工作A的自由时差由箭线上波形线水平投影的长度决定。工作A的自由时差为0周。因此工作A的总时差=min(4、1、3)+0=1(周)。 时标网络计划关键线路的确定,应自终点节点逆箭线方向朝起点节点逐次进行判定:从终点到起点不出现波形线的线路即为关键线路。 时标网络计划关键线路的确定,应自终点节点逆箭线方向朝起点节点逐次进行判定:从终点到起点不出现波形线的线路即为关键线路。箭线中没有波形线的关键线路为:C→E→I。 时标网络计划的计算工期,应是终点节点与起点节点所在位置之差。该双代号时标网络计划的计算工期为:12-0=12(周)。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0395秒, 内存占用1.03 MB, Cache:redis,访问数据库19次
