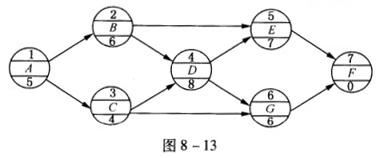

某分部工程单代号网络计划如图8-13所示,其中关键工作有()。A:工作BB:工作CC:工作DD:工作EE:工作G

作者: rantiku 人气: - 评论: 0
问题 某分部工程单代号网络计划如图8-13所示,其中关键工作有()。
选项 A:工作B B:工作C C:工作D D:工作E E:工作G
答案 ACD
解析 在单代号网络计划中,工作总时差最小的工作是关键工作。从起点节点开始到终点节点均为关键工作,且所有工作之间的时间间隔均为零的线路为关键线路。经计算可知工作A、B、C、D、E、F、G的总时差分别为0、0、2、0、0、1、0,因此总时差最小的工作A、B、D、E、F为关键工作,且关键工作之间的时间间隔均为零,因此,A—B—D—E—F为一条关键线路,位于其上的节点工作均为关键工作。
