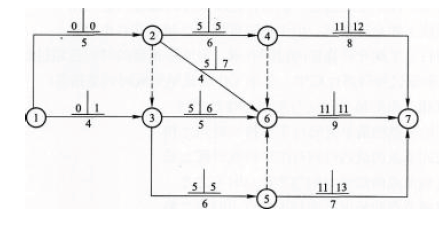

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。 A.关键线路有2 条 B.工作①→③与...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。 A.关键线路有2 条 B.工作①→③与工作③→⑥的总时差相等 C.工作②→⑥的总时差与自由时差相等 D.工作③→⑥的总时差与自由时差不等 E.工作④→⑦与工作⑤→⑦的自由时差相等
选项
答案 ABC
解析 参见教材P202。考查内容:网络图计算。 A 对,关键线路有①②④⑥⑦、①②③⑤⑥⑦; B 对,工作①→③与工作③→⑥的总时差都为1; C 对,工作②→⑥的总时差与自由时差都为2; D 错,工作③→⑥的总时差与自由时差都为1; E 错,工作④→⑦的自由时差为1,工作⑤→⑦的自由时差为2。
