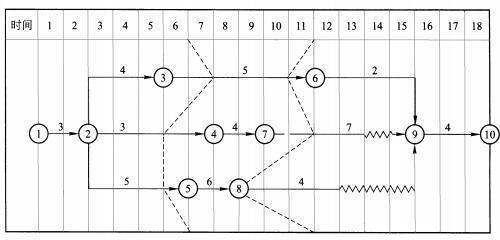

背景 某工程双代号时标网络图如下: 假设各项工作均匀速进展,其中,工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。 2.问题(1)根据...

作者: tihaiku 人气: - 评论: 0
问题 背景 某工程双代号时标网络图如下: 假设各项工作均匀速进展,其中,工作箭线上方的数字为该工作每月完成的投资额(单位:万元)。 2.问题(1)根据时标网络图进度前锋线分析6 月、11 月底工程的实际进展情况。(2)根据11 月底的检查情况,试绘制从12 月开始到工程结束的时标网络计划。(3)试从投资角度分析6 月、11 月底的进度偏差及实际进展情况。
选项
答案

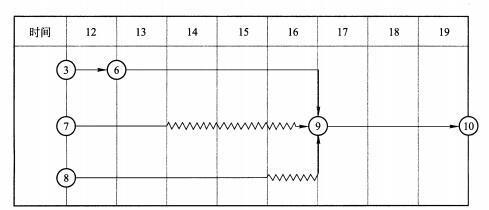

解析 (1)根据时标网络图上进度前锋线,可知:1)6 月底检查结果:工作③→⑥进度超前一个月,工作②→④进度滞后一个月,工作②→⑤进度滞后一个月。2)11 月底检查结果:工作③→⑥进度滞后一个月,工作⑦→⑨进度与原计划一致,工作⑧→⑨进度滞后三个月。(2)从12 月开始,③→⑥工作剩余一个月,⑧→⑨工作刚刚开始,其时标网络计划如下: (3)从投资角度分析进度偏差,其计算公式为:进度偏差=拟完工程计划投资- 已完工程计划投资。1)6 月底拟完工程计划投资为:3×2 + 4×3 + 5×1 + 3×4 + 5×4 = 55 万元;6 月底已完工程计划投资为:3×2 + 4×3 + 5×2 + 3×3 + 5×3 = 52 万元。则6 月底进度偏差为:55-52 = 3 万元,即实际进度拖延3 万元。2)11 月底拟完工程计划投资为:3×2 + 4×3 + 5×6 + 3×5 + 4×2 + 7×2 +5×4 + 6×2 + 4×3 = 129 万元;11 月底已完工程计划投资为:3×2 + 4×3 + 5×5 + 3×5 + 4×2 + 7×2 + 5×4 + 6×2 = 112 万元。
