问题 背景 某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月),并经总监理工程师和业主确认。施工过程中发生了如下事件: 事件一:施工单位施工至D 工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D 工作施工时间延长了2 个月,施工单位人工费、机械费损失2 万元,施工单位提出了工期、费用索赔要求。事件二:施工单位施工到H 工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将H 工作施工时间缩减至7 个月。施工单位提出了措施费2 万元的索赔要求。 2.问题(1)指出原施工进度计划网络图的关键线路,并写出总工期。(2)事件一中,施工单位的索赔是否合理,并分别说明理由。(3)事件二中,施工单位的索赔是否合理,并说明理由。(4)指出经调整后网络计划的关键线路,并列式计算工作C、工作E 的总时差、自由时差,以及实际总工期。
选项
答案

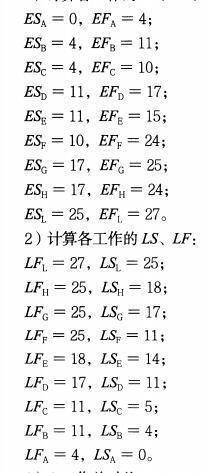

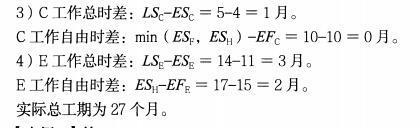

解析 (1)其关键线路共有3 条,分别为:A → B → D → H → L;A → B → E → H → L;A → C → F → L。总工期:T = 26 个月。(2)工期索赔合理,费用索赔合理。理由:1)D 工作在关键线路上,影响了总工期;2)重新设计,属业主责任。(3)合理。理由:业主原因。(4)经过调整后,关键线路为:A → B → D → G → L; 1)计算各工作的ES、EF:
