问题 某办公楼工程,地下二层,地上十层,总建筑面积27000m3,现浇钢筋混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。 在合同履行过程中,发生了下列事件: 事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如下图所示),该计划通过了监理工程师的审查和确认。 事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(如下表所示),索赔内容和数量经监理工程师审查符合实际情况。 事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月,在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底拖后一个月。施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。 事件四:施工总承包单位根据材料清单采购了一批装饰材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下表所示。 各种装饰装修材料占该批材料价款的累计百分比一览表 <1> 、事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)? <2> 、事件二中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。 <3> 、事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总工期的影响。分别判断是施工总承包单位就工作K、H、F工期拖后提出的工期索赔是否成立? <4> 、事件四种,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。

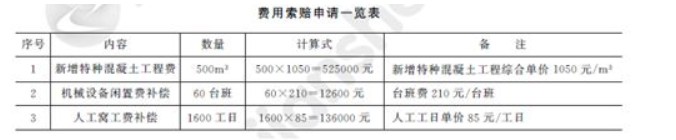

选项
答案

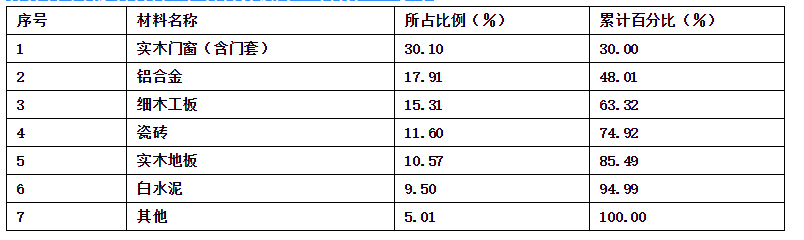

解析 <1> 、①②③⑤⑧⑩⑾ <2> 、(1)新增特种混凝土工程费列入索赔申请不妥。 理由是:新增特种混凝土工程费属于设计变更引起的,应该按照变更处理,确定新综合单价后,提交变更估价申请 (2)机械闲置费补偿按照台班费计算索赔费用不妥。 理由是:如是自由设备,台班费含有设备使用费应按照折旧费计算索赔费用。如是租赁设备,按照实际租金和调进调出费用分摊计算。 (3)人工窝工费补偿按照人工工日单价计算索赔费用不妥。 理由是:工期未延长,不能计取人工窝工费,可计算降效费用。 <3> 、TFK=2;TFH=0;TFF=2。拖延总工期1个月 K工期拖后提出的工期索赔,成立 H工期拖后提出的工期索赔,不成立 F工期拖后提出的工期索赔,不成立 <4> 、实木门扇、铝合金窗、细木工板、瓷砖为A类材料(≤80%);实木地板为B类材料(≤90%)

相关内容:办公楼,工程,地下,二层,地上,十层,建筑面积,27000m3,现浇,钢筋混凝土,框架结构,建设单位,施工,单位,合同,双方,约定,工期,20个月

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0504秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
