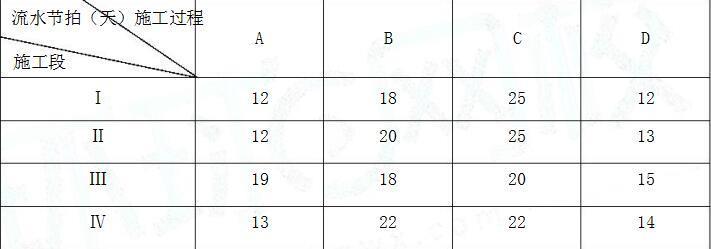

【背景资料】某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期140天。 ...

作者: tihaiku 人气: - 评论: 0
问题 【背景资料】某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期140天。 工程实施过程中发生了下列事件: 事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表: 事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施。 事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符): (1)工程清理、恢复费用18万元: (2)施工机械设备重新购置和修理费用29万元; (3)人员伤亡善后费用62万元; (4)工期顺延6天。 【问题】 1.事件一中,列式计算A、B、C,D四个施工过程之间的流水步距分别是多少天? 2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求? 3.事件二中,指出专项施工方案实施中有无不妥之处?说明理由。 4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
选项
答案

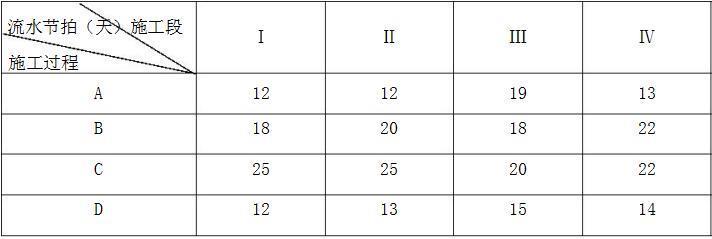

解析 (1)流水节拍表 根据上表数据,按照累加数列错位相减取大差法,确定流水步距: ①各施工过程流水节拍的累加数列: 施工过程A:12244356 施工过程B:18385678 施工过程C:25507092 施工过程D:12254054 ②错位相减,取最大值得流水步距: 2.总工期T=∑K+TN=12+18+52+12+13+15+14=136(天),满足合同工期的要求。 3.事件二中,工程专项施工方案仅经过施工项目负责人批准后就开始实施不妥。 理由:该工程专项施工方案不需专家论证,但应经施工单位审核合格后报监理单位,由项目总监理工程师审核签字后实施。 4.(1)索赔成立。 理由:按照施工合同法,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。 (2)索赔不成立。 理由:按照施工合同法,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。 (3)索赔不成立。 理由:不可抗力事件造成的人员伤亡由各单位自己承担。 (4)索赔成立。 理由:不可抗力事件造成的工期延后可进行工期顺延。

相关内容:背景,资料,广场,地下,车库,工程,建筑面积,18000m2,建设单位,根据,建设工程施工合同(示范文本),施工,合同,工期,140天

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0341秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
