某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。 施工中发生了如下事件: 事件...

作者: tihaiku 人气: - 评论: 0
问题 某工程项目总承包单位上报了施工进度计划网络图(如图1所示)(时间单位:月),并经总监理工程师和建设单位确认。 施工中发生了如下事件: 事件一:因为施工图纸滞后原因将D工作延长了2个月;施工单位发生费用20万元。施工单位向建设单位提出了索赔。 事件二:应建设单位要求施工单位采取了有效措施将H工作缩减至7个月。施工单位向建设单位提出了索赔。 问题: (1)针对施工进度计划网络图,写出关键线路(以工作表示)。并计算其总工期,列式试计算原施工进度计划中工作G的总时差和自由时差。 (2)写出事件一发生后的关键线路,并计算调整后总工期。 (3)写出事件二发生后的关键线路,并计算调整后的总工期。 (4)两次事件发生后。列式计算工作C、工作E的总时差、自由时差。
选项
答案

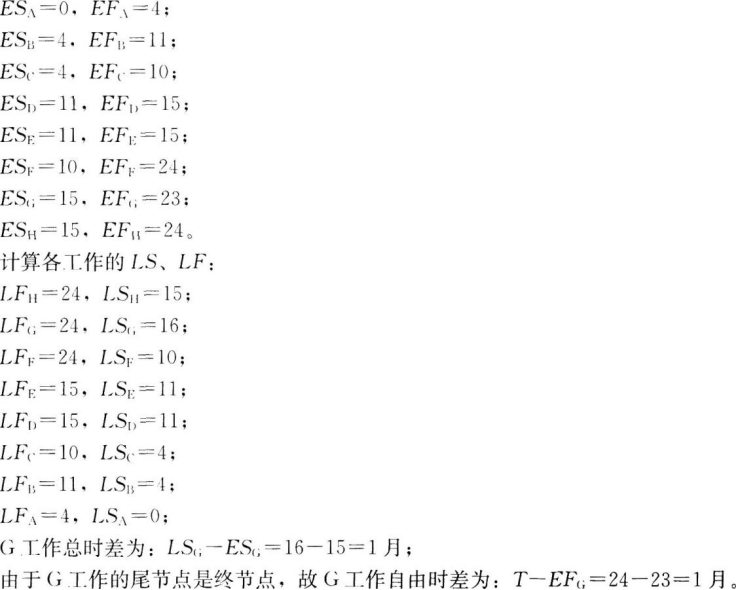

解析 (1)其关键线路共有3条,分别为:A→B→D→H;A→B→E→H;A→C→F。 总工期:T=24个月。 计算各工作的ES、EF: (2)事件一发生后,关键线路为:A→B→D→H; 总工期为:26个月。 (3)事件二发生后,关键线路为:A→B→D→G;总工期为25个月。 (4)各工作最早、最迟开始、完成时间: 计算各工作的ES、EF:

相关内容:工程项目,单位,施工,进度,计划,网络,如图,1所示,时间,监理,工程师,建设单位,如下,事件
