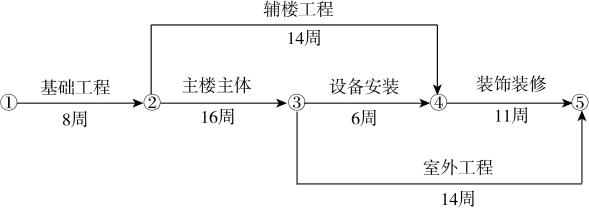

【背景资料】某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖...

作者: tihaiku 人气: - 评论: 0
问题 【背景资料】某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。 施工过程中发生了如下事件: 事件一:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3d,人工窝工15个工日。 事件二:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长3d。 事件四:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4天,材料损失费1万元。 事件五:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。 【问题】 1.该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少? 2.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。 3.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少? 4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,在工程清算时,乙方应得到的索赔款是多少?
选项
答案
解析 1.(1)该网络计划中,主要控制对象有基础工程、主楼主体、设备安装、装饰装修。 (2)计划工期为41周。 2.(1)事件一:可提出费用和工期索赔。 理由为:地质条件变化是甲方应承担的责任,由此产生的费用及关键工作工期延误都可以提出索赔。 (2)事件二:可提出费用索赔。 理由为:乙方费用的增加是由甲方原因造成的,可提出费用索赔;而该项工作的工期延误不会影响到整个工期,不能提出工期索赔。 (3)事件三:不能提出费用索赔,也不能提出工期索赔。 理由为:乙方的窝工费及关键工作工期的延误是乙方自身原因造成的。 (4)事件四:不能提出费用索赔,也不能提出工期索赔。 理由为:室外工程管线材料质量不合格是乙方自身的原因造成的,由此产生的费用和工期延误应由自己承担。 (5)事件五:不能提出费用索赔,也不能提出工期索赔。 理由为:乙方采取的加快施工的技术措施是为了赶工期做出的决策,属于自身原因。 3.(1)该工程可得到的工期补偿为3d。 (2)关键工作中,基础工程工期的延误已获得工期索赔。主楼主体工程工期延长3d,而装饰装修工程工期缩短了1周,其余非关键工作的工期拖延对总工期无影响,总工期缩短了4d,故工期奖励对应的天数为4d,工期奖励款=4×2500=10000(元)。 4.乙方应得到的索赔额=15×18+40×30+50000+20000=71470(元)。

相关内容:背景,资料,办公楼,主楼,辅楼,乙方,建设单位,甲方,施工,合同,工期,约定,或拖

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0241秒, 内存占用1.04 MB, Cache:redis,访问数据库14次
