某综合楼工程,地下三层,地上十三层,总建筑面积68000 ㎡。地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照...

作者: tihaiku 人气: - 评论: 0

问题 某综合楼工程,地下三层,地上十三层,总建筑面积68000 ㎡。地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同。施工单位委托第三方测量单位进行基坑施工阶段的监测工作。基础桩设计桩径Φ800mm、长度35m-42m,混凝土强度等级C30,共计900 根。施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30 混凝土;灌注时桩顶混凝土面超过设计标高500mm;每根桩留置1 组混凝土试件;成桩后按总桩数的20%对桩身质量进行检验。监理工程师审查是认为方案存在错误,要求施工单位改正后重新上报。地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。 施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制定了后续防控对策。 混凝土结构施工划分为五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ 表示, 并将Ⅰ、Ⅱ两项划分成4个施工段①、②、③、④,而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续,均衡作业,不平行、不搭接施工的原则安排了施工进度计划。Ⅰ、Ⅱ两项在各施工段上持续时间如表所示: 项目部对地下室M5 水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%,防水层施工前应采用强度等级M5 的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面提浆压光,并及时进行保湿养护7 天。 监理工程师对室内装饰装修工程检査验收后,要求在装饰装修完工后第5 天进行TVOC 等室内环境污染物浓度检测。项目部对检测时间提出异议。 问题: 1、指出桩基施工方案中的错误之处,并分別写出相应的正确做法。基坑监测发现异常情况后,第三方测量单位应及时采取哪些措施? 2、请按背景中要求用横道图表示,画出完整的施工进度计划表,并计算工期。 3、找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由, 4、监理工程师要求检测时间是否正确,并说明理由。针对本工程,室内环境污染物浓度检测还应包括哪些项目?
选项
答案

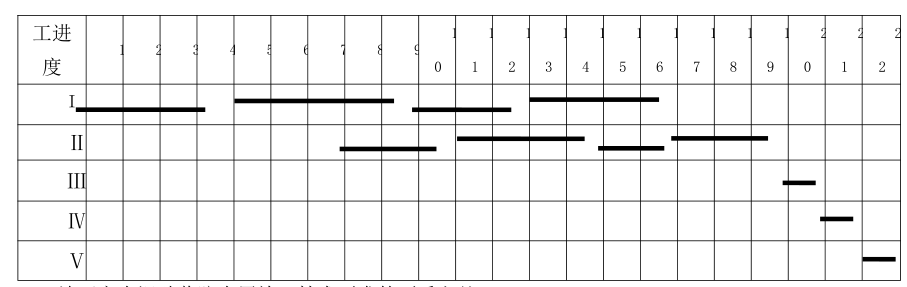

解析 1、桩基施工方案中的错误之处: 错误一:灌注指桩顶混凝土面超过设计标高 500。 正确做法:水下灌注时桩顶混凝土面标高到少要比设计标高超灌 0.8 到 1.0m。 错误二 :成桩后按总桩数的 20%对桩身质量进行检验。 正确做法,对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的 30%,且不应少于 20 根。 当变形量发生异常后,第三方监测机构必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案。 2、Ⅰ、Ⅱ之间的流水步距: 2、 Ⅰ、Ⅱ 之间的流水步距: K: K=7 周。 T=7+12+3=22 周。 横道图: 3、地下室水泥砂浆防水层施工技术要求的不妥之处: 不妥之处一:中砂含泥量不得大于 3%; 正确做法:拌制防水砂浆使用的中砂含泥量不得大于 1%。 不妥之处二:防水层施工要求一遍成型; 正确做法:防水砂浆宜采用多层抹压法施工; 不妥之处三:及时进行保湿养护 7 天。 正确做法:养护温度不宜低于 5℃,并应保持砂浆表面湿润,养护时间不得少于 14d。 4、监理工程师提出的检测时间不正确。 理由:民用建筑工程及室内装内环境质量验收,应在工程完工至少 7 天后、工程交付使用前进行,故监理要求的 5 天不满足要求。 室内环境污染物浓度检测项目还有:甲醛、苯、氨、氡。

相关内容:综合楼,工程,地下,地上,建筑面积,地基基础,设计,等级,灌注桩,筏板,基础,现浇,钢筋混凝土,框架,剪力,结构,建设单位

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0412秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
