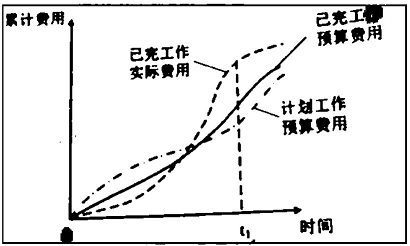

某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )。 A、费用节约、进度超前 B、费用超支、进度拖延 C、费用节约、...

作者: tihaiku 人气: - 评论: 0
问题 某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )。
选项 A、费用节约、进度超前 B、费用超支、进度拖延 C、费用节约、进度拖延 D、费用超支、进度超前
答案 D
解析 考点:施工成本控制的方法。费用偏差(CV)=已完工作预算费用(BCWP)—已完工作实际费用(ACWT),当费用偏差(CV)为负值时,即表示项目运行超出预算费用;当费用偏差(CV)为正值时,表示项目运行节支,实际费用没有超出预算费用。t1时点已完工作预算费用小于已完工作实际费用,所以费用超支。进度偏差(SV)=已完工作预算费用(BCWP)—计划工作预算费用(BCWS),当进度偏差(SV)为负值时,表示进度延误,即实际进度落后于计划进度;当进度偏差(SV)为正值时,表示进度提前,即实际进度快于计划进度。t1时点已完工作预算费用大于计划工作预算费用,所以进度超前。参见教材118。
