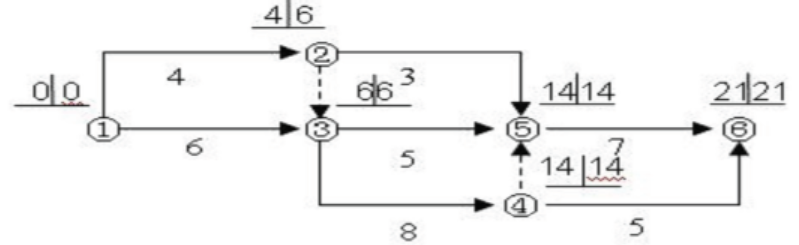

问题 某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划表明()。
选项 A.工作1—2的自由时差为2 B.工作2—5的总时差为7 C.工作3—4为关键工作 D.工作3—5为关键工作 E.工作4—6的总时差为零
答案 BC
解析 工作1—2的自由时差为4-0-4=0 B.工作2—5的总时差为14-4-3=7 C.工作3—4的总时差为14-6-8=0 D.工作3—5的总时差为14-6-5=3 E.工作4—6的总时差为21-14-5=2
