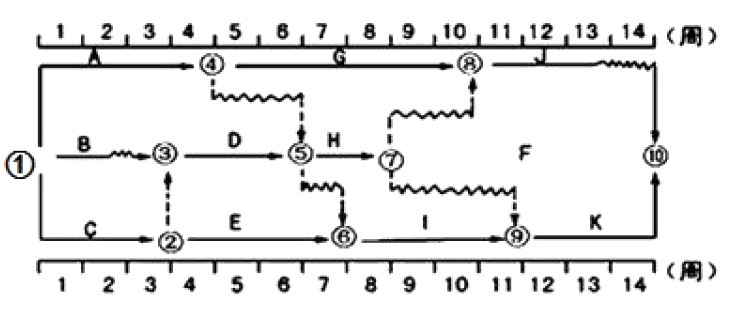

某工程双代号时标网络计划如下图所示,其中工作B 的总时差和自由时差( )周。 A.总时差为1 B.总时差为2 C.自由时差为1 D.总时差为4...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作B 的总时差和自由时差( )周。
选项 A.总时差为1 B.总时差为2 C.自由时差为1 D.总时差为4 E.自由时差为2
答案 BC
解析 考点:双代号时标网络计划。工作自由时差的判定就是该工作箭线中波形线的水平投影长度,FFB=1;总时差等于紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,TFB=min(1+2+1,1+3,1+1)=2。
