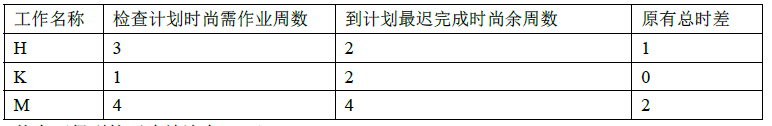

问题 (2018年)某工程网络计划执行到第8 周末检查进度情况见下表(单位:周) 从中可得到的正确结论有( )
选项 A.工作H 影响总工期1 周 B.工作K 提前一周 C.工作K 尚有总时差为零 D.工作M 按计划进行 E.工作H 尚有总时差1 周
答案 AB
解析 从表中得知,H 拖后一周,但因为原有一周总时差,故拖后的时间和总时差抵消,现总时差为0,刚好不影响总工期;K 提前一周,总时差由0 变为1;M 刚好按计划进行,总时差不变,仍为2.
