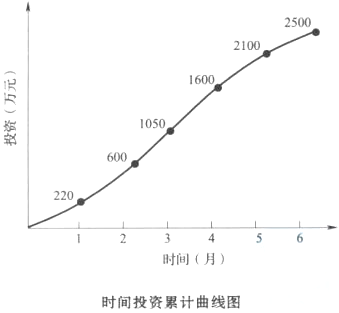

问题 某工程计划时间投资累计曲线图如下,下列根据此图所得信息中,正确的是( )。
选项 A.2月份计划完成投资额600万元 B.3月份计划完成投资额1050万元 C.2月份前计划累计完成投资额820万元 D.5月份计划完成投资额500万元
答案 D
解析 从图中可知,2月底累计计划投资600万元,3月底累计计划投资1050万元,4月底累计计划投资1600万元,5月底累计计划投资2100万元,因此5月份计划完成投资额500万元。
