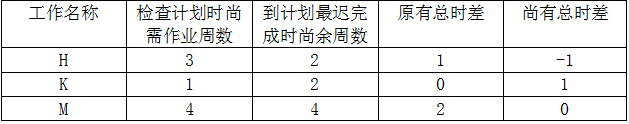

问题 某工程网络计划执行到第8周末检查进度情况见下表(单位:周)。 从中可得到的正确结论有()。
选项 A、工作H影响总工期1周 B、工作K提前1周 C、工作K尚有总时差为零 D、工作M按计划进行 E、工作H尚有总时差1周
答案 AB
解析 本题考查的是网络计划执行中的控制。选项C错误,工作K的尚有总时差等于到计划最迟完成时尚余周数减去检查计划时尚需作业周数,即2-1=1(周);选项D错误,工作M的尚有总时差为4-4=0(周),原总时差为2周,所以M实际进度拖后2周,但是不影响总工期;选项E错误,工作H的尚有总时差为2-3=-1(周)。参见教材P139。
