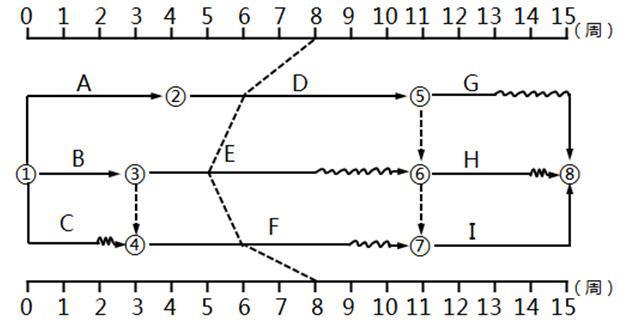

某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。 A、工作D拖后2周,不影响工期 ...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。
选项 A、工作D拖后2周,不影响工期 B、工作E拖后3周,不影响工期 C、工作F拖后2周,不影响紧后工作 D、总工期预计会延长2周 E、工作H的进度不会受影响
答案 BCD
解析 本题考查的是网络计划执行中的控制。选项A错误,工作D是关键工作,拖后2周,影响工期2周。选项E错误,工作D拖后2周,工作H只有1周的总时差,会影响H工作的进度。参见教材P137。
