关于工期索赔,下列说法正确的是( )。 A. 单一延误是可索赔延误 B. 共同延误是不可索赔延误 C. 交叉延误可能是可索赔延误 D. 非关...

作者: tihaiku 人气: - 评论: 0
问题 关于工期索赔,下列说法正确的是( )。 A. 单一延误是可索赔延误 B. 共同延误是不可索赔延误 C. 交叉延误可能是可索赔延误 D. 非关键线路延误是不可索赔延误
选项
答案 C

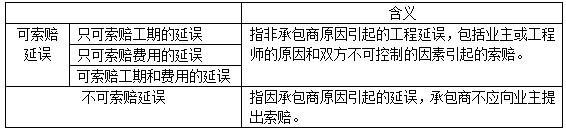

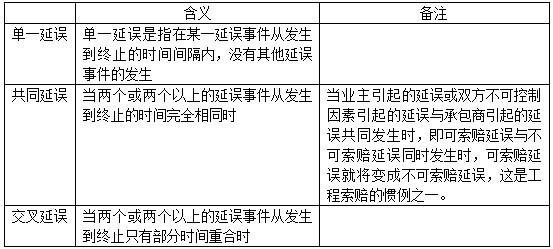

解析 本题主要考查工期延误的分类。 重点应理解按照承包商可能得到的要求和索赔结果划分和按照延误事件之间的关联性划分。 按索赔要求和结果划分: 按延误事件之间的关联性划分: C项:若交叉延误是由于业主或双方不可控制因素引起的,则属于可索赔延误;若交叉延误是由于承包商因素引起的,则属于不可索赔延误。因此交叉延误可能是可索赔延误。故C项正确。 A项:单一延误并不一定是可索赔延误。若单一延误是由于承包商原因引起的,则属于不可索赔延误。因此A项错误。 B项:共同延误并不一定是不可索赔延误,当两个或两个以上由业主引起的延误或双方不可控制因素引起的延误共同发生时,为可索赔延误。故B项错误。 D项:非关键线路延误并不一定是不可索赔延误。若非关键线路延误是由于业主或双方不可控制因素引起的,则属于可索赔延误。故D项错误。 综上所述,本题正确答案为C。

相关内容:工期,索赔,说法,交叉,可能,非关

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0485秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
