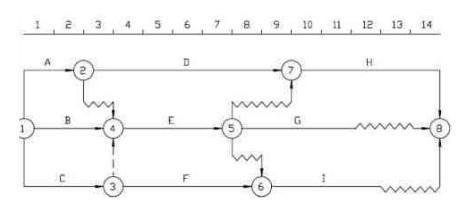

某工程双代号时标网络计划如下图所示(单位:周),工程E可以利用的机动时间是( )。 A. 1 B. 2 C. 3 D. 4

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示(单位:周),工程E可以利用的机动时间是( )。 A. 1 B. 2 C. 3 D. 4
选项
答案 B
解析 本题考核的是总时差的计算。 工作E的总时差为“在不影响总工期的前提下,工作E可以利用的机动时间”。E工作紧后工作有3个。在双代号时标网络中,波形线为时差。E工作的时差为2、4、7中最小值。所以为2。 综上所述,正确选项为B。
