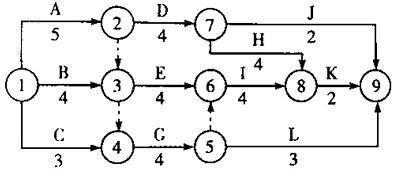

某双代号网络计划如下图所示,其关键线路有( )条。 A. 1 B. 2 C. 3 D. 4

作者: tihaiku 人气: - 评论: 0
问题 某双代号网络计划如下图所示,其关键线路有( )条。 A. 1 B. 2 C. 3 D. 4
选项
答案 C
解析 本题主要考查关键路线的内容。 关键线路是自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路。由图可知,1-2-7-8-9,1-2-3-6-8-9,1-2-3-4-5-6-8-9均为关键线路,它们的持续时间均为15天。 综上所述,本题正确选项为C项。
