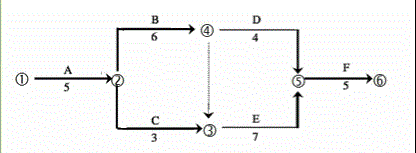

在下图所示的双代号网络计划中,工作C的总时差为( )。 A. 0 B. 3 C. 5 D. 8

作者: tihaiku 人气: - 评论: 0
问题 在下图所示的双代号网络计划中,工作C的总时差为( )。 A. 0 B. 3 C. 5 D. 8
选项
答案 B
解析 本题主要考查双代号网络计划的计算。 某工序的总时差等于其最迟开工时间减去最早开工时间,或最迟完工时间减去最早完工时间。C工作最早开工时间为A工作结束时间,即第5天,C工作的最迟完工时间应为第11(5+6=11)天,所以C工作的最迟开工时间为最迟完工时间减去C工作持续时间,即为第8天(11-3=8)。总时差=最迟开工时间-最早开工时间=8-5=3天。所以C工作总时差为3天。 综上所述,本题正确选项为B项。
