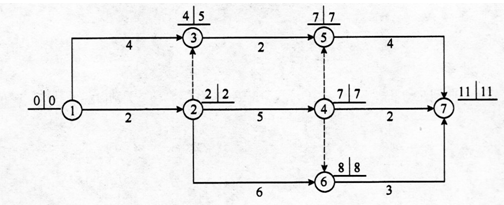

问题 某工程双代号网络计划如下图所示(时间单位:d),图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明()。?
选项 A.工作1-2为关键工作 B.工作1-3的总时差为1d C.工作3-5为关键工作 D.工作4-7的总时差为0 E.工作5-7的总时差为0
答案 ABE
解析 本题考核的是双代号网络计划时间参数的确定。关键线路为:①→②→④→⑤→⑦;①→②→⑥→⑦。关键工作有:①→②;②→④;④→⑤;⑤→⑦;②→⑥;⑥→⑦。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作1-3的总时差=(5-0-4)d=1d。工作4-7的总时差=(11-7-2)d=2d。工作5-7的总时差=(11-7-4)d=0d。?
