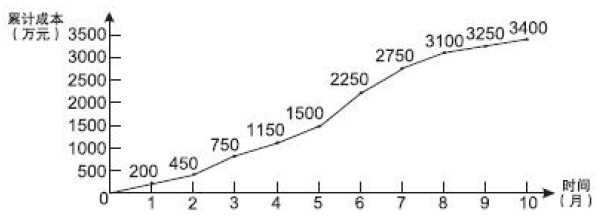

某项目按施工进度编制的施工成本计划如下图,下列说法正确的有( )。 A.4 月份计划成本为1150 万元 B.此曲线必然包络在由全部工...

作者: tihaiku 人气: - 评论: 0
问题 某项目按施工进度编制的施工成本计划如下图,下列说法正确的有( )。 A.4 月份计划成本为1150 万元 B.此曲线必然包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间的曲线所组成的“香蕉图”内 C.一般而言,所有工作都按最早开始时间开始,对节约资金贷款利息是有利的 D.一般而言,所有工作都按最迟开始时间开始,会降低项目按期竣工的保证率 E.项目经理可根据筹措的资金来调整关键线路上的工作的最早或最迟开始时间,将实际的成本支出控制在计划范围内
选项
答案 BD
解析

相关内容:项目,施工,进度,编制,成本,计划,下图,说法,月份,万元,曲线,必然,包络
