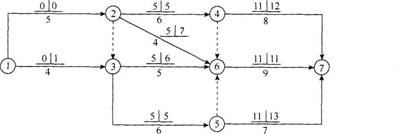

问题 某工程双代号网络计划如下图所示(时间单位:d),图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(  )。
选项 A.关键线路有2条 B.工作1—3与工作3—6的总时差不等 C.工作4—7与工作5—7的自由时差相等 D.工作2—6的总时差与自由时差相等 E.工作3—6的总时差与自由时差不等
答案 AD
解析 考点:双代号网络计划时间参数的计算。关键线路有:①→②→④→⑥→⑦;①→②→③→⑤→⑥→⑦。工作1—3的总时差=(1-0)d=1d,工作3—6的总时差=(6-5)d=1d。工作4—7的自由时差=(20-11-8)d=1d,工作5—7的自由时差=(20-11-7)d=2d。工作2—6的总时差=(7-5)d=2d,工作2—6的自由时差=(11-5-4)d=2d。工作3~6的自由时差=(11-5-5)d=1d。
