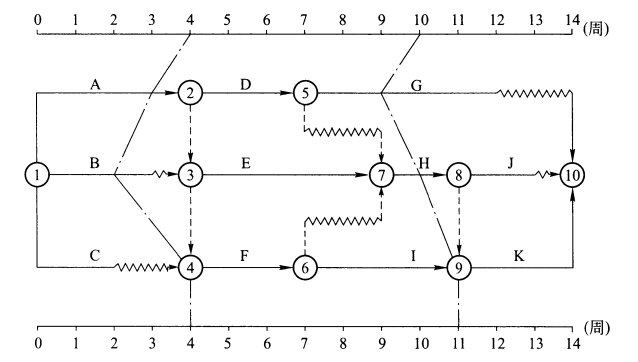

下图双代号时标网络计划,在执行到第4 周末和第10 周末时,实际进度如图中前锋线所示,检查结果表明( )。 A.第4 周末检查时,工作B 拖后2 周...

作者: tihaiku 人气: - 评论: 0
问题 下图双代号时标网络计划,在执行到第4 周末和第10 周末时,实际进度如图中前锋线所示,检查结果表明( )。
选项 A.第4 周末检查时,工作B 拖后2 周,但不影响工期 B.第4 周末检查时,工作A 拖后1 周,影响工期1 周 C.第10 周末检查时,工作I 提前1 周,可使工期提前1 周 D.第10 周末检查时,工作G 拖后1 周,但不影响工期 E.在第5~10 周内,工作E 和工作F 的实际进度正常
答案 BD
解析 从第4 周的前锋线可知,工作A 拖后1 周,作为关键工作,影响工期1 周。工作B 拖后2 周,超过其总时差,影响工期1 周,其紧后工作E、F 都受影响。从第10 周的前锋线可知,工作G 拖后1 周,未超过总时差,不影响工期。工作H 进度正常。工作I 提前1 周,但不是关键工作,不能使工期提前1 周。同时,可以看出第5~10 周必然采取了措施,否则工作H 不能实现计划目标,工作I 甚至超过了计划目标。所以B、D 正确。
