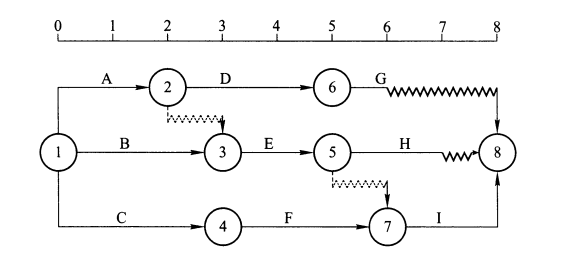

某工程双代号时标网络计划如下图所示,其中:工作A 的总时差为( )。 A.0 B.1 C.2 D.3

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中:工作A 的总时差为( )。
选项 A.0 B.1 C.2 D.3
答案 C
解析 由该双代号时标网络图可以看出,C-F-I 为关键线路,A 最早完成时间EFA = 2,最迟完成时间LFA = min{LSD,LSE} = min{4,4} = 4,所以TFA = 4-2 = 2。所以C 正确。
