下表是某施工项目的数据资料,有关该数据资料的描述,错误的是( )。 A. 第四个月的计划支出是45万元 B. 若表中所列各工程的施工速度相同且均按计划...

作者: tihaiku 人气: - 评论: 0
问题 下表是某施工项目的数据资料,有关该数据资料的描述,错误的是( )。
选项 A. 第四个月的计划支出是45万元 B. 若表中所列各工程的施工速度相同且均按计划顺利进行,则屋面工程与室内设施安装可以同时完工 C. 基础施工与主体工程施工在进度上有一个月的搭接 D. 若表中所列各工程的施工速度相同且均按计划顺利进行,截止到8月底,砌筑工程还有三分之一的工程量未完成
答案 D

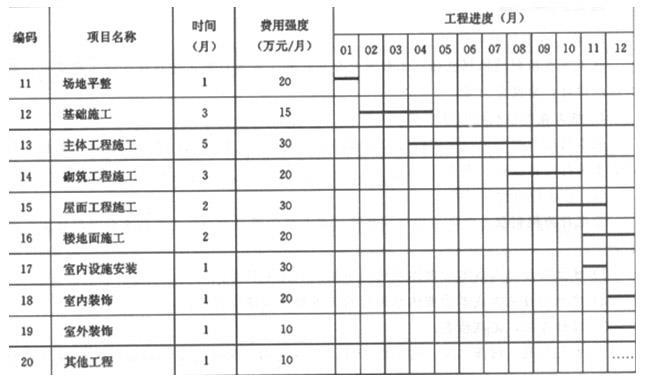

解析 根据表中数据绘制进度计划的横道图。

相关内容:施工,目的,数据资料,有关,错误,第四,个月,计划,支出,45万元,工程,速度

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0451秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
