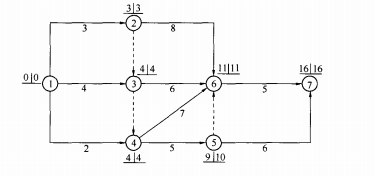

问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明( )。

选项 A.工作1—4的自由时差为2 B.工作5—7的总时差为1 C.工作2—6和工作3—6均为关键工作 D.工作1—2和工作1—3均为关键工作 E.工作4—5的总时差和自由时差相等
答案 ABD
解析 】关键线路为①→③→④→⑥→⑦,①→②→⑥→⑦,关键工作为工作1—2、工作1—3、工作2—6、工作4—6、工作6—7;3—6为非关键工作;工作1—4的自由时差=4-2-0=2;工作4—5的总时差=10-4-5=1,工作4—5的自由时差=9-4-5=0;工作5—7的总时差=16-6-9=1。
