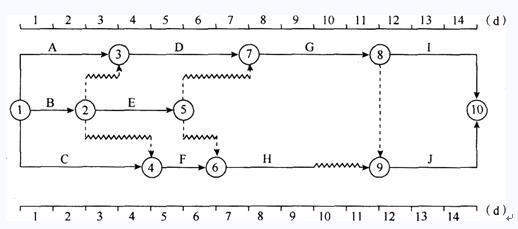

某工程双代号时标网络计划如图所示,该计划表明(  )。 A.G工作为关键工作  B.E工作的总时差为3 d  C.B工作的总时差为1 d D.F工...

作者: tihaiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如图所示,该计划表明(  )。
选项 A.G工作为关键工作  B.E工作的总时差为3 d  C.B工作的总时差为1 d D.F工作为关键工作  E.C工作的总时差为2 d
答案 ACE
解析 本题涉及的考点是双代号时标网络计划时间参数的计算。本题的关键线路为A→D→G→I,A→D→G→J。所以工作G为关键工作,工作F为非关键工作。双代号网络计划中,以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差。其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。故工作E的总时差=min{(O+2),(2+1))=2(d),工作B的总时差=min{(0+1),(2+0),(2+2)}=1(d);工作C的总时差为2 d。

相关内容:工程,代号,时标,网络,计划,如图,关键,工作,时差

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0402秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
