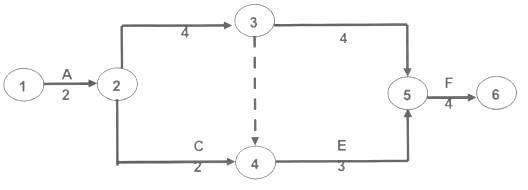

如下所示双代号网络计划(不考虑要求工期),工作E的最迟开始时间是()。 A.4 B.11 C.6 D.7

作者: tihaiku 人气: - 评论: 0
问题 如下所示双代号网络计划(不考虑要求工期),工作E的最迟开始时间是()。
选项 A.4 B.11 C.6 D.7
答案 D
解析 教材P141页 关键线路1-2-3-5-6为14天F工作的最迟完成时间为14天,最迟开始时间为14-4=10天F工作的最迟开始时间为E工作最迟完成时间所以为10天E工作最迟开始时间为10-3=7天
