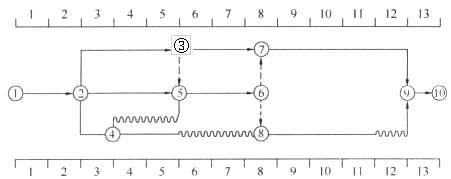

问题 某建设工程的施工网络计划如图所示(时间单位:天),则该计划的关键线路有()。
选项 A.①―②―③―⑤―⑥―⑦―⑨―⑩ B.①―②―③―⑦―⑨―⑩ C.①―②―④―⑤―⑥―⑦―⑨―⑩ D.①―②―④―⑤―⑥―⑧―⑨―⑩ E.①―②―⑤―⑥―⑦―⑨―⑩
答案 ABE
解析 教材P148页 关键工作指的是网络计划中总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。一个网络计划可能有一条,或几条关键路线,在网络计划执行过程中,关键路线有可能转移。双代号时标网络计划中没有波段线的线路即为关键线路。本题中,总工期为13天,关键路线有三条,分别为:①―②―③―⑤―⑥―⑦―⑨―⑩、①―②―③―⑦―⑨―⑩和①―②―⑤―⑥―⑦―⑨―⑩。

相关内容:建设工程,施工,网络,计划,如图,时间,单位,关键,线路
