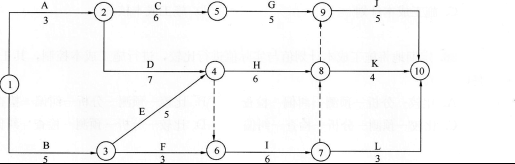

某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。 A. 均为1 B. 2和1 C. 均为2 D. 3和2

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。
选项 A. 均为1 B. 2和1 C. 均为2 D. 3和2
答案 C
解析 本工作的关键路线为A→D→H→J或者B→E→H→J,总工期为21,F 的总时差和自由时差都为2。
