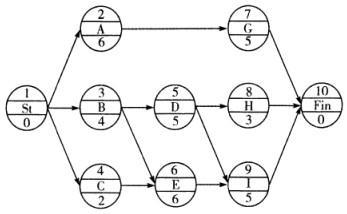

问题 某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()
选项 A . 计算工期为15 B . 有两条关键线路 C . 工作G的总时差和自由时差均为4 D . 工作H的自由时差为2 E . 工作D和I之间的时间间隔为1
答案 ACE
解析 关键线路只有1条:B—E—I。计算工期为4+6+5=15(天);G工作的总时差为15-11=4(天),G工作的自由时差为15-11=4(天);D工作最早完成是第9天,I工作最早开始是第10天,有1天的时间间隔;H工作的自由时差为15-(4+5+3)=3(天)。
