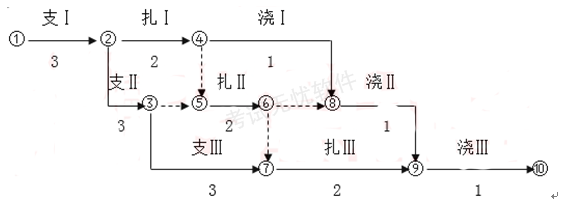

某钢筋混凝土基础工程,包括知模板、绑扎钢筋、浇筑混凝土三道工序。每到工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作用时间分别3天、2天、...

作者: tihaiku 人气: - 评论: 0
问题 某钢筋混凝土基础工程,包括知模板、绑扎钢筋、浇筑混凝土三道工序。每到工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作用时间分别3天、2天、1天,关于其施工网络计划的说法,正确的有( )。
选项 A.节点⑤的最早时间是5 B.工作①~②是关键工作 C.需工作③~⑤是多余的 D.只有1条关键线路 E.工作⑤~⑥是非关键工作
答案 BDE
解析 A节点5最早开始时间是6,C需工作起到断路的作用。
