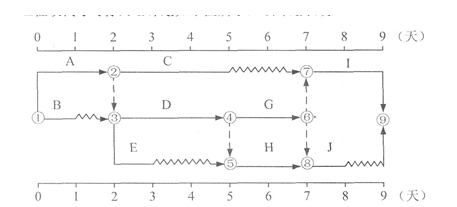

某工程双代号时标网络计划如下图所示,该计划表明( )。 A、工作C、的自由时差为2天 B、工作E、的最早开始时间为第4天 C、工作D、为...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,该计划表明( )。
选项 A、工作C、的自由时差为2天 B、工作E、的最早开始时间为第4天 C、工作D、为关键工作 D、工作H的总时差和自由时差均为零 E、工作B、的最迟完成时间为第1天
答案 AC
解析 A对,工作C箭杆波形线水平投影长度为2天。 B错,工作E的最早开始时间为第2天。 C对,自始至终没有波形线的线路为关键线路,工作D在关键线路上,为关键工作。 D错,工作H的总时差为1,不为零;但自由时差均为零。 E错,工作B的最迟完成时间为第2天
