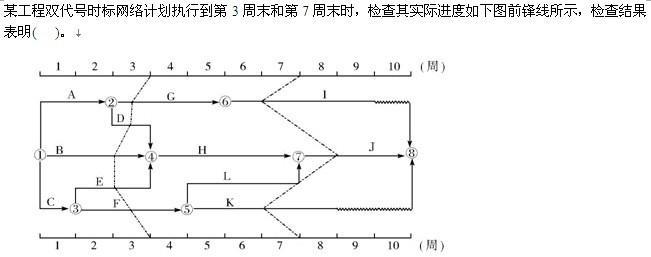

A. 第3周末检查时工作B拖后1周,使总工期延长1周 B. 第3周末检查时工作F拖后0. 5周,但不影响总工期 C. 第7周末检查时工作I拖后...

作者: rantiku 人气: - 评论: 0
问题
选项 A. 第3周末检查时工作B拖后1周,使总工期延长1周 B. 第3周末检查时工作F拖后0. 5周,但不影响总工期 C. 第7周末检查时工作I拖后1周,但不影响总工期 D. 第7周末检查时工作J拖后1周,使总工期延长1周 E. 第7周末检查时工作K提前1周,总工期预计提前3周
答案 AC
解析 第3周末检查时,工作B拖后1周,它是关键工作,使总工期延长1周;工作F进度正常。第7周末检查时,工作1拖后1周,其总时差为1周,不影响总工期;工作J进度提前1周;工作K拖后1周。
