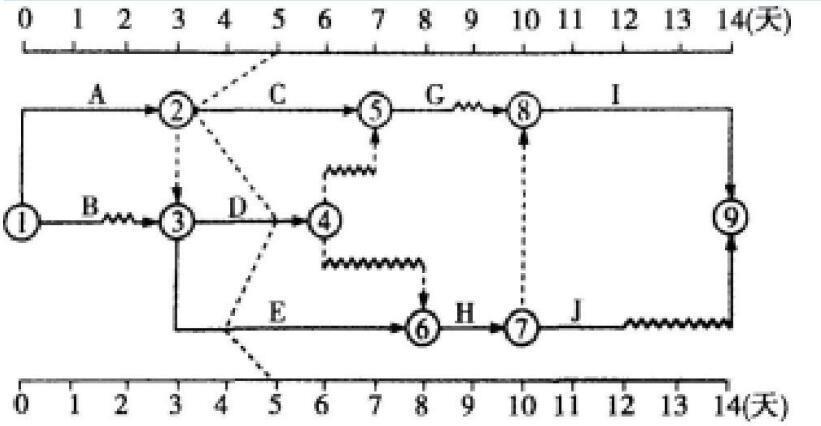

某分部工程时标网络计划如下图所示。 当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明( )。 A、 工作C实际进度拖后,将影响总工期...

作者: rantiku 人气: - 评论: 0
问题 某分部工程时标网络计划如下图所示。 当该计划执行到第五天结束时检查实际进展情况,实际进度前锋线表明( )。
选项 A、 工作C实际进度拖后,将影响总工期1天 B、 工作D仍有总时差2天 C、 工作E仍有总时差1天 D、 工作G的最早开始时间将会受影响 E、 工作H的最早开始时间不会受影响
答案 ABD
解析 由图中前锋线可知,工作C拖后2天,将影响总工期1天;工作D进度正常,仍有总时差2 天;工作E为关键工作,其实际进度拖后1天,将影响总工期1天;由于工作C和工作E 的实际进度拖后,将分别影响其紧后工作G和H的最早开始时间。
