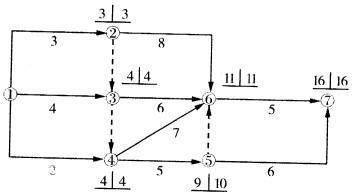

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()A、工作1~2和工作1~3均为关键工作 B、工作1~4的自由...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()
选项 A、工作1~2和工作1~3均为关键工作 B、工作1~4的自由时差为2 C、工作2~6和工作3~6均为关键工作 D、工作4~5的总时差和自由时差相等 E、工作5~7的总时差为
答案 ABE
解析 ①节点法:关键节点的最早时间与。最迟时间必然相等,且ETi+Di-j=ETj或LTi+Di-j=LTj。②FF1-4=ET4-ET1-D1,4=4-0-2=2。③LF4-5=LS5-7=10;LS4-5=10-5=5;TF4-5=LS4-5-ES4-5=5-4=1。FF4-5=ES5-6-EF4-5=9-(4+5)=0。④TF5-7=LS5-7-ES5-7=10-9=1。
