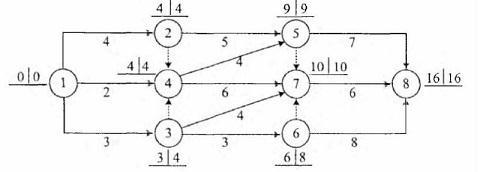

问题 某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,图中表明( )。
选项 A、工作1-4为关键工作 B、工作4-7为关键工作 C、工作1-3的自由时差为0 D、工作3-7的总时差为3 E、关键线路有3条
答案 BCD
解析 本题考查的是双代号网络计划时间参数的计算。选项A工作1-4为非关键工作,其总时差为TF=4-0-2=2;选项E关键线路有两条,即①→②→⑤→⑧和①→②→④→⑦→⑧,总工期为16。参见教材P50。
