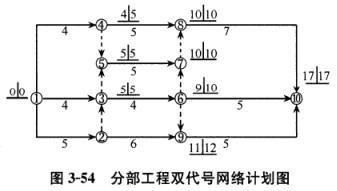

问题 某分部工程双代号网络计划如图3-54所示。图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A、工作1-3为关键工作 B、工作1-4的总时差为1 C、工作3-6的自由时差为1 D、工作4-8的自由时差为0 E、工作6-10的总时差为3
答案 BE
解析 本题考查的是网络图中参数的确定。选项A,0+4≠5,所以1-3不是关键工作;选项B,利用:5-0-4=1,所以工作1-4的总时差为1;选项C,工作3-6的自由时差为9-5-4=0,不是1;选项D,工作4-8的自由时差为10-4-5=1,不是0;选项E,工作6-10的总时差为17-9-5=3。
