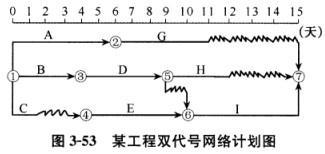

某工程项目时标网络图如图3-53所示,则()。A、工作I的最早开始时间为10 B、工作D的总时差为3 C、工作C的自由时差为2 D、工作C...

作者: rantiku 人气: - 评论: 0
问题 某工程项目时标网络图如图3-53所示,则()。
选项 A、工作I的最早开始时间为10 B、工作D的总时差为3 C、工作C的自由时差为2 D、工作C的最迟开始时间为2 E、工作D的最迟完成时间为12
答案 ACD
解析 本题考查的是有关网络图基本参数的计算。某工作起点节点中心所对应的时标值为该工作的最早开始时间,该工作实箭线末端对应的时标值为最早完成时间,所以工作I的最早开始时间为10,A选项正确;工作D的总时差TFD=TF1+1=0+1=1天,最迟完成时间LFD=EFD+TFD=(9+1)天=10天;工作C总时差TFC=TFE+2=0+2=2,工作C的最迟开始时间ESC=EFC-TFC=(4-2)天=2天,自由时差为波形线水平投影的长度,即2天。
