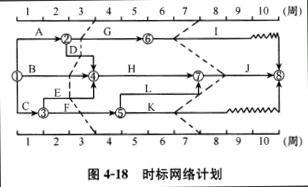

问题 某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如图4-18前锋线所示,检查结果表明()。
选项 A、第3周末检查时工作B拖后1周,使总工期延长l周 B、第3周末检查时工作F拖后0.5周,但不影响总工期 C、第7周末检查时工作I拖后1周,但不影响总工期 D、第7周末检查时工作J拖后1周,使总工期延长1周 E、第7周末检查时工作K提前1周,总工期预计提前3周
答案 AC
解析 本题考查的是前锋线比较法。因工作B是关键工作,所以影响工期延长1周;因工作I有1周的总时差;所以不影响总工期。
