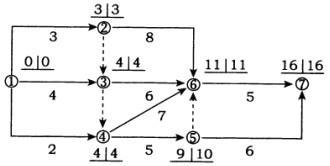

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。A、工作⑤→⑦的总时差为1 B、工作①→④的自由时差为2 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A、工作⑤→⑦的总时差为1 B、工作①→④的自由时差为2 C、工作③→⑥的总时差与自由时差相等 D、工作④→⑤的总时差和自由时差相等 E、工作①→②和工作①→③均为关键工作
答案 ABCE
解析 本题考查的是网络计划时间参数的计算。关键线路为:①→②→⑥→⑦和①→③→④→⑥→⑦,工期为16。工作③→⑥是非关键工作,总时差和自由时差均为11-6-4=1;工作④→⑤的总时差=10-5-4=1,自由时差=9-5-4=0。
